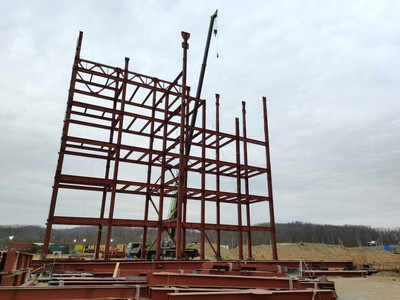

В конце января ООО «СК «КМ-Центр» приступило к монтажу металлоконструкций проекта «Артемовская ТЭЦ-2 с внеплощадочной инфраструктурой». Реализация данного проекта обеспечит социально-экономическое развитие региона и надежное электро и теплоснабжение потребителей Дальневосточного федерального округа.
Масса смонтированных конструкций Главного корпуса составит 6800 тонн.
Завершить монтаж конструкций каркаса главного корпуса планируется к концу третьего квартала 2024 года.
